Перейти к содержимому
Логотип Эврика

Инженерная коррекция электропотребления

Снижение расходов на электроэнергию

За счет инженерной коррекции качества электропотребления, без остановки производства и с подтверждением эффекта по данным учета.

Без остановки производства
С измеримым эффектом
По данным учета

Коммерческий формат

Энергосервис: без капитальных затрат на этапе внедрения.

Оплата из подтверждённой экономии после запуска и подтверждения эффекта по учёту.

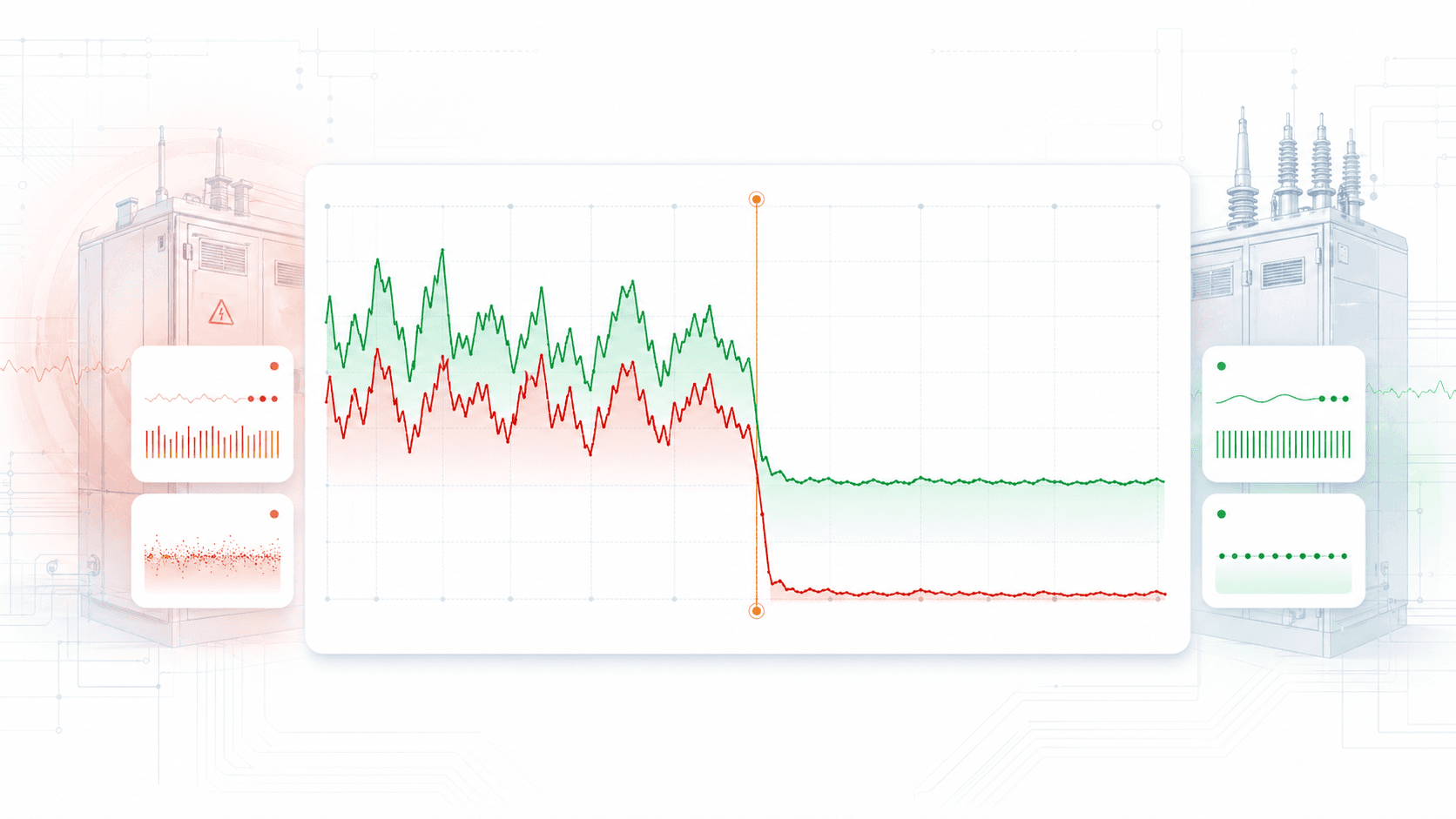

Удалённый технический учёт и мониторинг

Наблюдаемполныйэлектрическийрежим

24/7

P

кВт

Q

кВАр

S

кВА

cos φ / tg φ

PF

Uф / Uл

В

I L1/L2/L3

А

THD U / I

%

Тр-р

% загрузки

K2 / K0

U, I

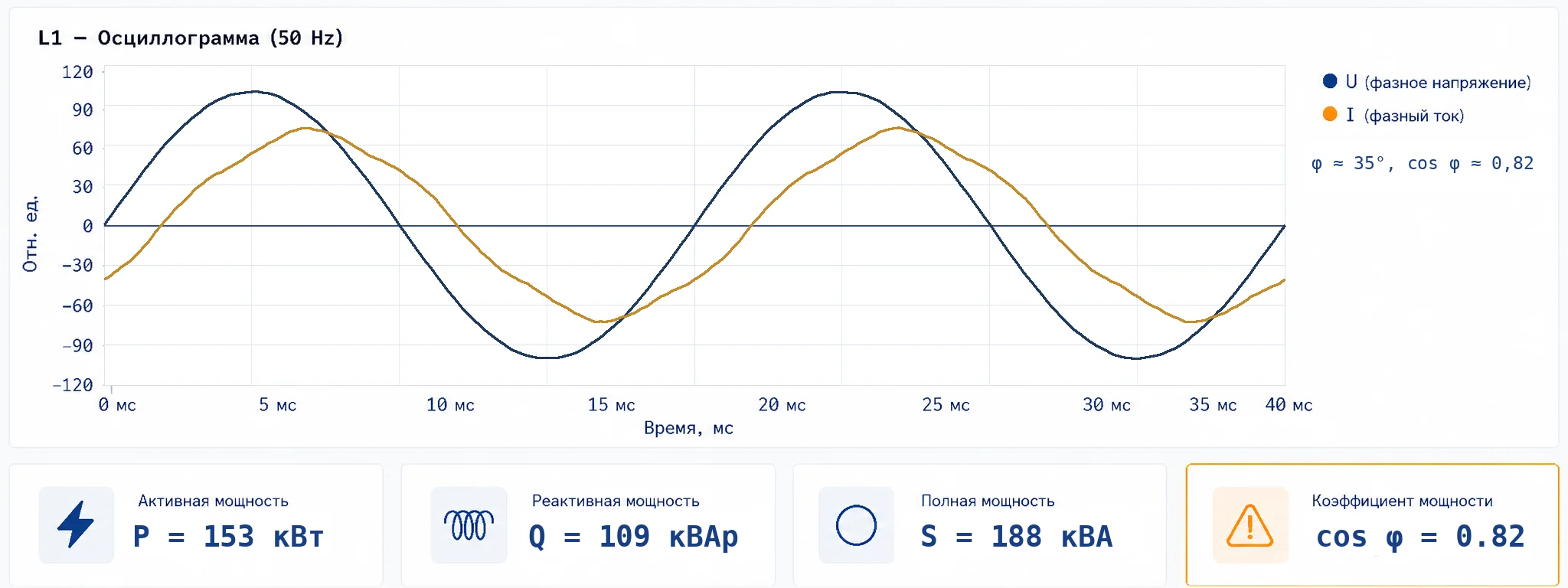

Осциллограмма фазного напряжения и тока: сдвиг фаз φ ≈ 37°, cos φ ≈ 0,80, с реальными гармоническими искажениями

Видим активную, реактивную и полную мощность, качество напряжения, фазные токи, гармоники, несимметрию и загрузку трансформатора в сопоставимых режимах.

5–20%

снижение активного потребления

I²R-потери, реактивная составляющая, режим сети объекта

до 50%

разгрузка трансформатора

резерв мощности при сопоставимой производственной нагрузке

1–3 мес.

типовой срок внедрения

от обследования до подтверждения эффекта по учёту

24 мес.

ориентир окупаемости

при прямой закупке, без энергосервисного формата

Решение

Чтомыпредлагаем

Комплексное инженерное решение для снижения энергозатрат в электросетях предприятия. Эффект фиксируется по данным учёта до и после внедрения.

Обследование объекта и режимов нагрузки

Инструментально обследуем узлы сети и фиксируем исходную картину до внедрения.

Инженерный расчет и проектирование решения

Локализуем потери в месте потребления и подбираем архитектуру с максимальным эффектом.

Монтаж, пусконаладка и контроль результата

Запускаем решение без остановки производства и подтверждаем экономию по данным учета.

Техучет и аналитика до/после

Сравниваем сопоставимые режимы работы по активной и реактивной мощности, cos ф и профилю нагрузки.

Типовые клиенты

Для кого решение дает наибольший эффект

Длительные режимы электродвигателей, компрессоров, насосов и вентиляции — типичная индуктивная нагрузка, где коррекция режима даёт измеримый эффект.

Холодильные склады

  • Постоянная работа компрессоров
  • Высокие длительные нагрузки
  • Явно выраженная индуктивная нагрузка

Пищевые производства

  • Преимущественно постоянный режим работы
  • Недогруженные электродвигатели
  • Промышленный холод и вентиляция

Металлообработка

  • Высокая доля индуктивной нагрузки
  • Станки, приводы, печи и трансформаторы
  • Повышенные требования к качеству электроэнергии

Насосные станции

  • Значительная индуктивная нагрузка
  • Большое потребление электроэнергии
  • Часто режим работы 24/7/365

Машиностроение

  • Электродвигатели, приводы, компрессоры
  • Схожие проблемы с металлообработкой
  • Потери на внутренних сетях и режимах нагрузки

Химические производства

  • Большой парк электродвигателей
  • Часто сниженный коэффициент мощности cos φ
  • Насосы, мешалки, вентиляторы, нагреватели

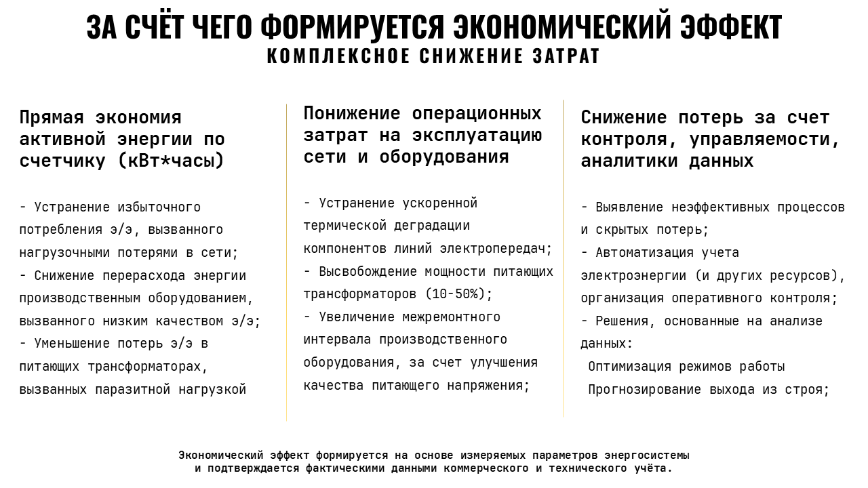

Физика экономии

Откуда берется снижение потребления

Мы не уменьшаем производство. Мы уменьшаем внутренние потери в электросети объекта, чтобы оплаченная энергия работала на полезную нагрузку, а не на нагрев.

I²R

меньше лишний ток

коррекция режима снижает токи, не создающие полезную работу

ΔT

меньше нагрев

шины, кабели, контакты и трансформатор теряют меньше энергии на тепло

кВт·ч

ниже счётчик

при той же технологической нагрузке — меньше оплачиваемое потребление

Меньше лишний ток → меньше I²R-нагрев → ниже внутренние потери

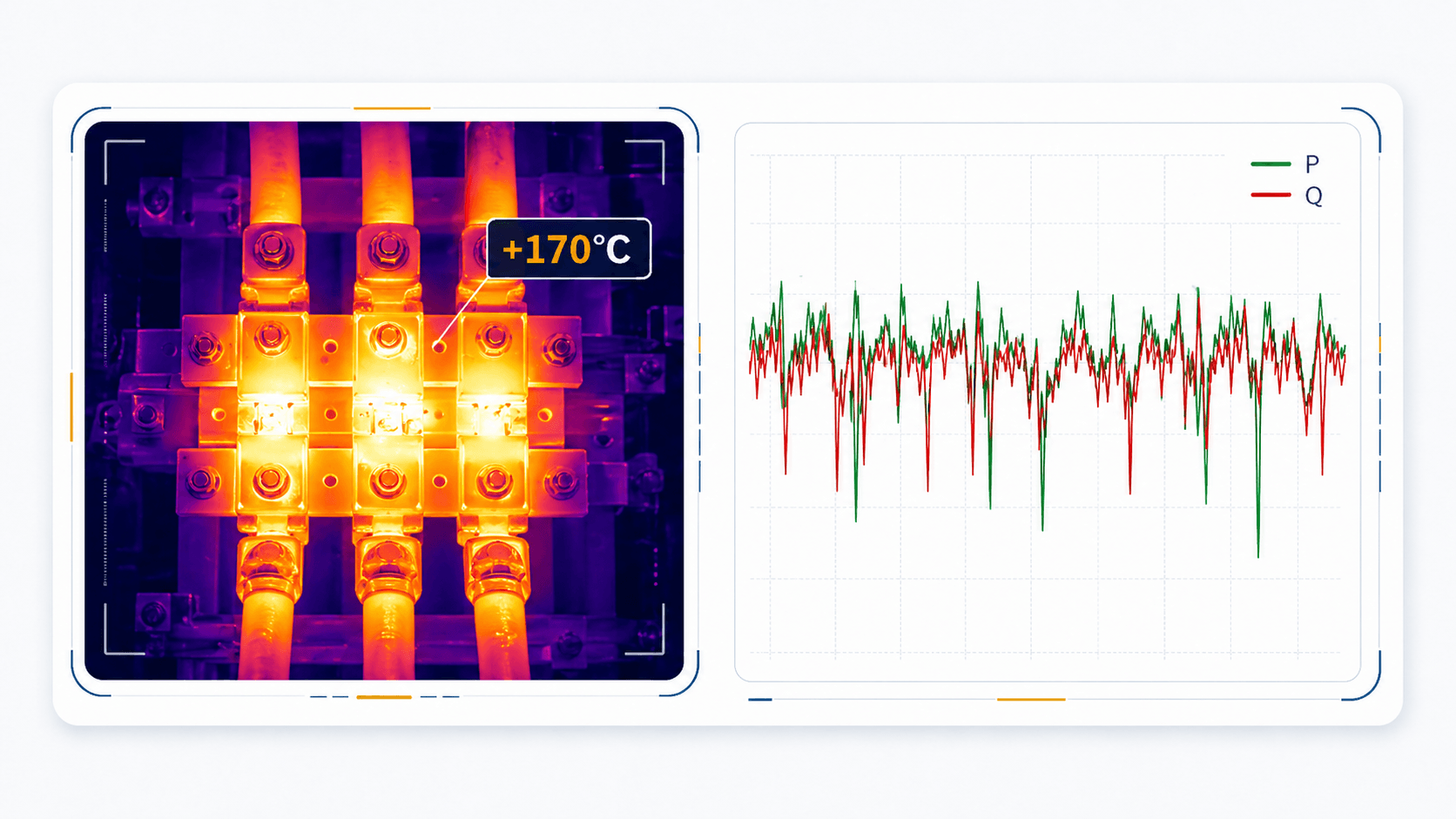

Термограмма перегрева шин и график, где реактивная мощность почти равна активной

Высокая доля реактивной мощности и перегрев узлов: часть энергии уходит в нагрев сети, а не только в технологию.

Потребление по счётчику = полезная работа оборудования + внутренние потери в сети объекта

До

Потери разгоняют нагрев

Низкий cos φ, гармоники и несимметрия увеличивают ток → растут I²R-потери и перегрев в трансформаторе, кабелях и щитах.

После

Сеть не греет сама себя

Лишний ток локализуется у потребления, сеть разгружается — при той же нагрузке ниже оплачиваемое потребление.

Никакой магии — только физика потерь.Меньше лишний ток → меньше I²R-нагрев → ниже потери, которые видит счётчик.

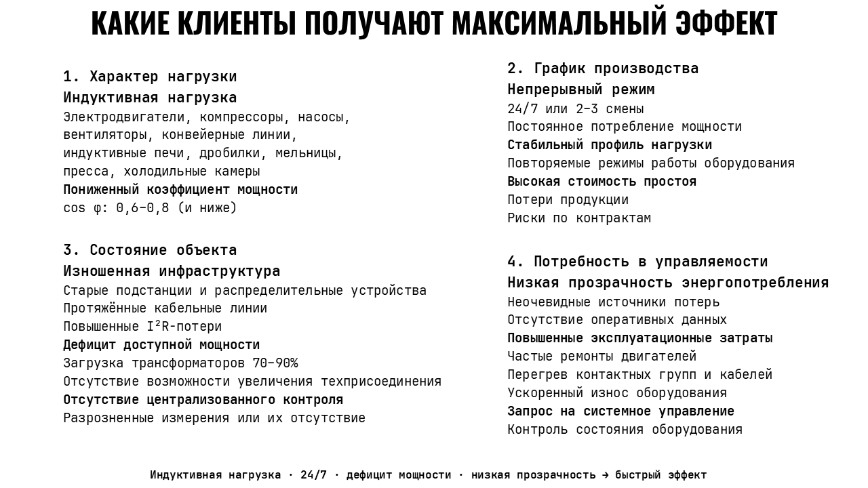

Для кого

Максимальный эффект получают энергоемкие объекты

Чем выше доля электродвигательной и индуктивной нагрузки, тем быстрее проявляется экономический эффект. Отраслевые профили — в блоке «Типовые клиенты» выше.

Признаки объекта

  • Много двигателей, насосов, компрессоров и вентиляторов
  • Работа 24/7 или в 2–3 смены
  • Высокая загрузка трансформатора
  • Низкий cos φ и высокий счёт за электроэнергию

Когда эффект проявляется быстрее

  • Реактивная мощность «рядом» с активной при длительных режимах
  • Трансформатор близок к лимиту по мощности или по току
  • Тепловизионные эпизоды на шинах, вводах и соединениях
  • Нужен измеримый KPI для отчётности руководству и энергослужбе

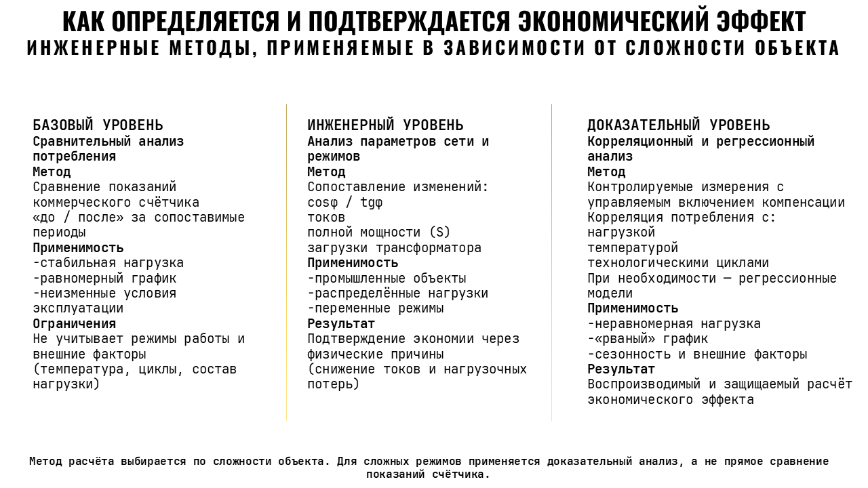

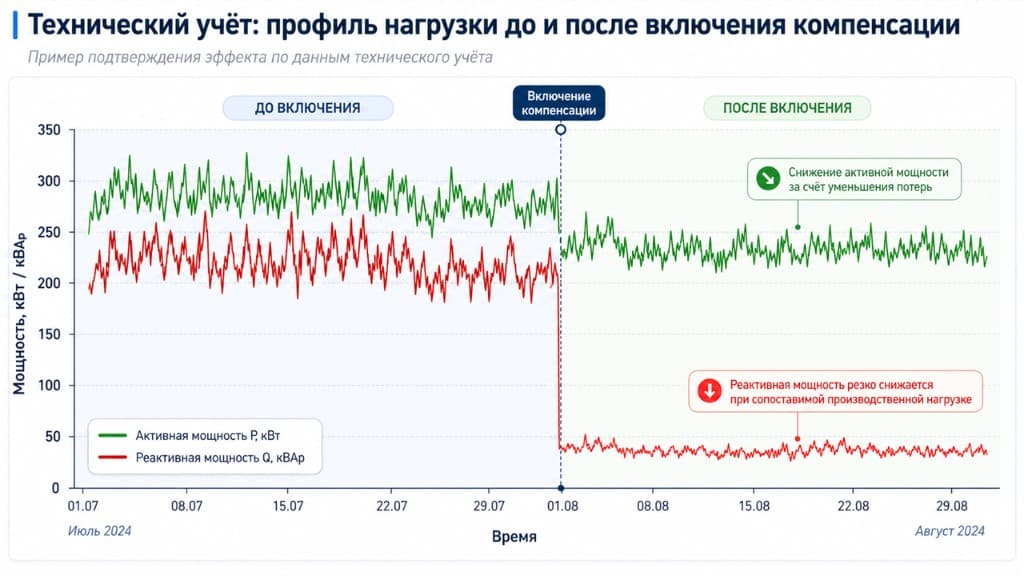

Доказательство эффекта

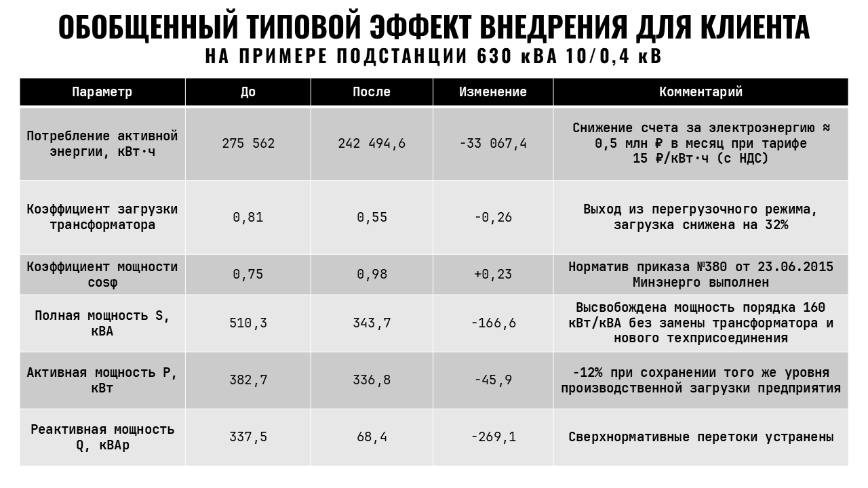

Сравнение объёма и режима потребления электроэнергии для объекта с оптимизацией и без

На примере реальной загруженной подстанции 10/0,4 · 630 кВА

Данные актуальны на

Экстраполяция реальных данных, основанная на замерах режимов потребления до и после оптимизации.

Загрузка...
Загрузка...
Без оптимизации
Без оптимизации — Профиль мощности
Без оптимизации — Токи по фазам
Без оптимизации — Напряжение
Без оптимизации — cos φ
После оптимизации
После оптимизации — Профиль мощности
После оптимизации — Токи по фазам
После оптимизации — Напряжение
После оптимизации — cos φ

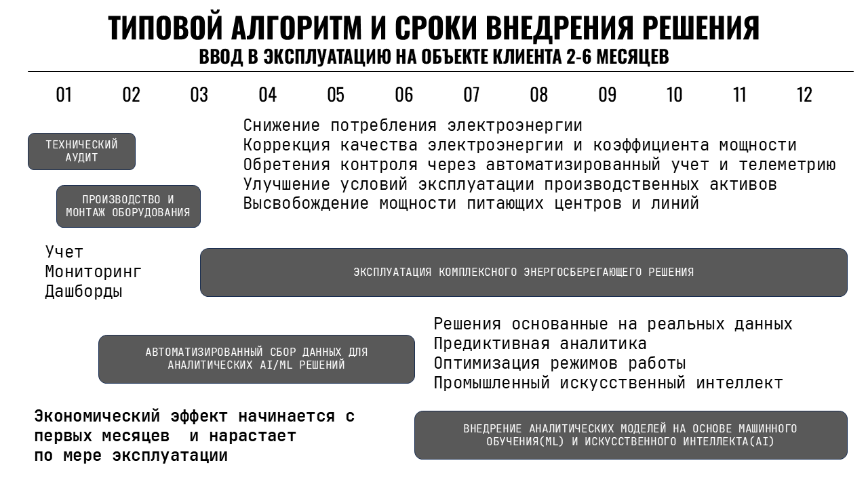

Как внедряем

От обследования до подтверждения экономического эффекта

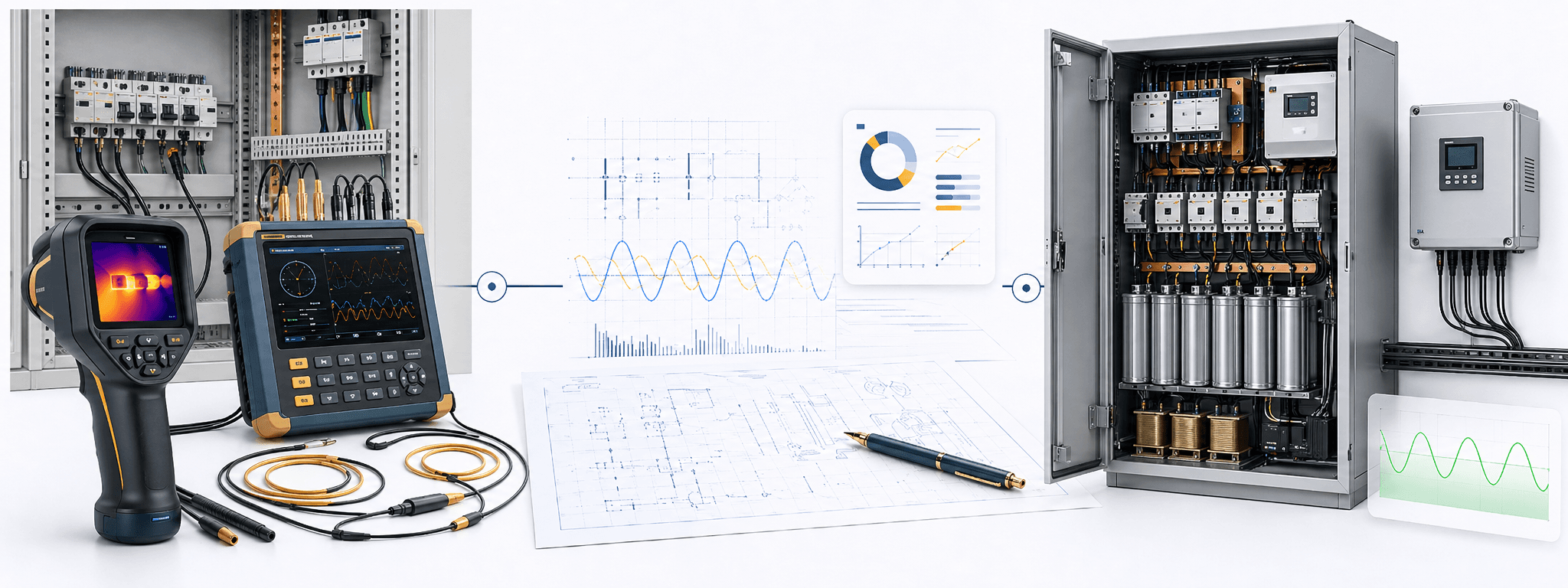

Визуальная схема внедрения: обследование, инженерный расчет, монтаж и контроль эффекта

01

Обследование

Замеры, тепловизионное обследование и фиксация исходного режима.

1-3 дня

02

Расчет решения

Анализ данных, подбор архитектуры и согласование проекта.

1-2 недели

03

Внедрение и контроль

Поставка, монтаж, пусконаладка и сравнение режима до/после.

2-6 недель

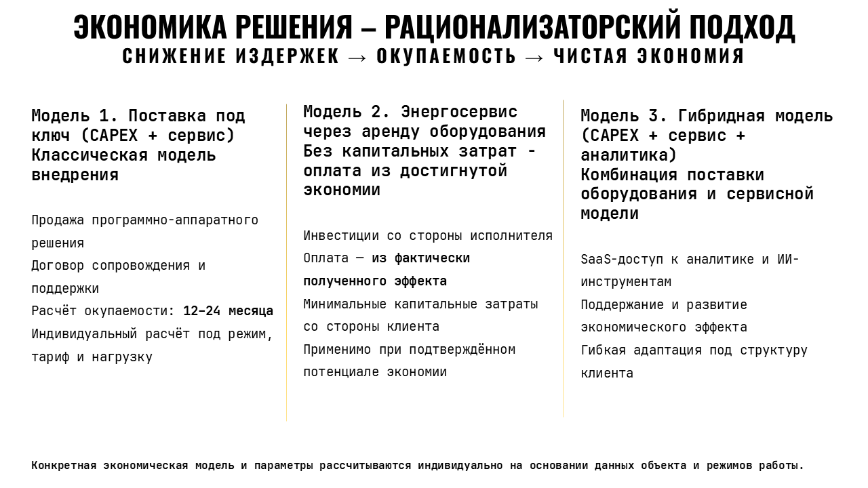

Форматы сотрудничества

Энергосервис или поставка под ключ

Энергосервис: без капитальных затрат клиента на старте, оплата из фактически подтвержденной экономии.

Под ключ: оборудование, монтаж, пусконаладка, технический учет и сопровождение результата.

Калькулятор экономии

Оцените потенциальную экономию при внедрении системы Эврика AI.

Кейсы

Проекты и результаты

Смотреть все

Холодильный склад · ТП 400 кВА

Коррекция режима электропотребления холодильного склада

Устранили режим перегрева и токовых перегрузок, снизили реактивную составляющую и высвободили резерв трансформатора.

tg φ
0.77 → 0.17
p95 тока
632 А → 437 А
Превышения 630 А
2452 мин → 0

Годовой эффект

≈3.7 млн руб

Читать кейс

Холодильный склад · ТП 250 кВА

Двухуровневая фильтрокомпенсация холодильного склада с длинной линией питания

Недогруз по кВт при перегрузе режима: длинный Al-фидер, цепочка контактов, низкий cos φ. Двухуровневая фильтрокомпенсация сняла токи с отходящих линий и с главного фидера; перегрев 100+ °C → 50–60 °C, ≈11% активной экономии.

cos φ
0.70–0.80 → 0.97–0.98
Полная мощность S
≈100–157 → ≈82–113 кВА
Температура соединений
100+ °C → 50–60 °C
Экономия активной энергии
≈11%

Годовой эффект

≈0.8–1.1 млн руб

Читать кейс

Завод РТИ · 2 × ТП 630 кВА

Масштабируемая коррекция режима электропотребления на развивающемся заводе РТИ

Пилот на растущем производстве подтвердил эффект даже при исходном cos phi около 0,89-0,91: -1.78 кВт (-6.4%) на узле. После тиражирования на 6 линий портфельный эффект составил около 41 МВт*ч/год и 459 тыс. руб/год.

Пилотный эффект
-1.78 кВт / -6.4%
cos phi
0,89-0,91 → 0,98
Масштабирование
1 + 6 узлов
Портфель
~41 МВт*ч/год

Экономика

~459 тыс. руб/год

Читать кейс

Дисклеймер

Все объекты в кейсах намеренно обезличены для соблюдения коммерческой тайны. По заявке и после согласования с заказчиком можем предоставить официальные протоколы и акты, а в отдельных случаях организовать экскурсию на объект.

Услуги

Дополнительные инженерные и цифровые услуги

Расширяем компетенции за счёт поставок, диагностики, цифрового учёта и предиктивной аналитики — всё под режим конкретного объекта.

Экологический инжиниринг

Разработка экологической и природоохранной документации

Экология

Подготовка и актуализация материалов для промышленных и инфраструктурных объектов — от нормативов и паспортов до проектных разделов, отчётности и сопровождения процедур.

Рабочий комплект документов и предсказуемый контур взаимодействия с надзорными органами.

  • Паспорта отходов, ПНООЛР, НДВ/ПДВ, программы ПЭК и декларация о воздействии на ОС
  • Проект санитарно-защитной зоны, мероприятия при НМУ, постановка объектов НВОС на учёт
  • Разделы ОВОС и ПМООС, отчётность 2-ТП, паспорта ГОУ
  • Декларации о плате за НВОС, технологические нормативы выбросов
  • Сопровождение согласований и абонентское экологическое сопровождение

Общепромышленные услуги

Поставка установок компенсации реактивной мощности УКРМ / АУКРМ на заказ

Электротехника

Для технического присоединения к распределительным сетям и выполнения технических условий в части поддержания cos φ / tg φ.

Выполнение ТУ и снижение реактивных перетоков в точке присоединения.

  • Подбор по параметрам сети объекта
  • Соответствие требованиям сетевой организации
  • Поставка под проектные спецификации

Анализ параметров качества электроэнергии в распределительных сетях

Диагностика

Диагностика отклонений напряжения, гармоник, несимметрии, реактивных перетоков и других факторов, влияющих на надёжность и потери.

Обоснованная база для принятия решений по модернизации сети.

  • Измерение ПКЭ по узлам нагрузки
  • Выявление источников искажений и перегрева
  • Формирование инженерного заключения

Комплексная разработка и поставка приборов для повышения качества электроэнергии

Инжиниринг

Индивидуальные инженерные решения под режим объекта: стабилизация напряжения, фильтрация гармоник, снижение несимметрии и повышение электромагнитной совместимости.

Стабильное электроснабжение чувствительных нагрузок и снижение аварийных рисков.

  • Проектирование под конкретные параметры режима
  • Интеграция с существующей инфраструктурой
  • Пусконаладка и техподдержка

Поставка электротехнической и кабельно-проводниковой продукции на заказ

Поставка

Подбор и поставка оборудования и материалов под проектные, эксплуатационные и ремонтные задачи.

Сокращение времени на закупку и гарантия совместимости компонентов.

  • Технический подбор по спецификации
  • Проверка соответствия ГОСТ и ТУ
  • Поставка в нужные сроки

IT, IIoT, AI / ML для снижения операционных затрат

Комплексный автоматизированный технический учёт и оперативный контроль режима потребления ресурсов

IIoT

Сбор данных, контроль режимов, выявление аномалий и потерь в реальном времени.

Прозрачность расходов и сокращение скрытых потерь на объекте.

  • Интеграция с приборами учёта и SCADA
  • Автоматизированные отчёты и алерты
  • Единый цифровой двойник энергопотребления

Предиктивная аналитика работы технологического оборудования

AI / ML

Прогнозирование деградации и рисков выхода из строя на основе данных датчиков и машинного обучения.

Снижение внеплановых простоев и переход на обслуживание по состоянию.

  • Раннее выявление отклонений от baseline
  • Оценка остаточного ресурса узлов
  • Приоритизация ремонтных мероприятий

Предиктивная аналитика компрессорного оборудования и электродвигателей (MCSA + ML)

MCSA

Диагностика по электрическим сигналам: выявление признаков дефектов двигателя, привода, механической нагрузки и компрессорного узла.

Предупреждение поломок без демонтажа оборудования и остановки производства.

  • Анализ токовых сигналов двигателя (MCSA)
  • Машинное обучение на исторических данных
  • Выявление механических и электрических дефектов

Industrial Data Science для промышленных холодильных камер

Data Science

Анализ режима теплопритока, генерации холода, работы компрессоров, дверей, оттаек, температурных профилей и энергопотребления.

Инженерная оптимизация с потенциальной экономией электроэнергии 5–30 % по результатам измерений и анализа.

  • Многомерный анализ данных холодильных систем
  • Выявление избыточных теплопритоков и неэффективных оттаек
  • Инженерная оптимизация настроек и расписаний

Оптимизация холодильного гистерезиса методом IIoT + ML

IIoT + ML

Снижение потребления электроэнергии холодильными установками за счёт адаптивного управления гистерезисом компрессора и оттайкой по потребности.

Экономия 15–25 % электроэнергии на типовой камере −18°C / 200 м³. Окупаемость 27–40 месяцев.

  • Датчиковая сеть + edge-шлюз для сбора телеметрии
  • ML-модель прогноза нагрузки и оптимизации setpoint'ов
  • Адаптивный гистерезис: от ±3K до ±0,8K с учётом режима

Агентные системы анализа и помощи в управлении инженерными подсистемами на базе ИИ

AI Agents

Интеллектуальные ассистенты для диспетчеризации, анализа аварий, подготовки рекомендаций и поддержки принятия решений.

Сокращение времени реагирования на инциденты и снижение человеческой ошибки.

  • Автоматический разбор аварийных сигналов
  • Генерация рекомендаций на основе регламентов и истории
  • Поддержка оператора в режиме реального времени

Частые вопросы

Полный FAQ

Готовы обсудить ваш объект

Страница контактов

Без лишних потерь

Здесь должна была быть форма обратной связи, но её не будет

Мы сознательно не используем форму заявки на сайте, чтобы не собирать через веб-интерфейс лишние персональные данные и не создавать ненужные риски их обработки и хранения.

В нашей работе важна эффективность — и в электросетях, и в коммуникации.

Поэтому всё просто: напишите нам на почту или позвоните напрямую.

Так быстрее, чище и без лишних промежуточных потерь.

Материалы

Полезное об энергосбережении

Собираем учебные, правовые и исследовательские материалы в компактный справочный раздел. Список можно раскрывать по мере необходимости.

Учебные материалы

Учебники, пособия и базовые инженерные материалы по электроснабжению и компенсации реактивной мощности.

2

Компенсация реактивной мощности в электроустановках промышленных предприятий

А. В. Кабышев · Томский политехнический университет, 2012

Учебное пособие о реактивной мощности, коэффициенте мощности, источниках реактивных нагрузок и выборе мест размещения компенсирующих устройств.

234 стр.PDFреактивная мощностьcos φ
Открыть

Оптимальная компенсация реактивной мощности в системах распределения электрической энергии

А. А. Герасименко, В. Б. Нешатаев · Сибирский федеральный университет, 2012

Монография о моделировании электрических нагрузок, расчете потерь электроэнергии и выборе оптимальных мест размещения источников реактивной мощности.

218 стр.PDFпотериоптимизация
Открыть

Правовые документы и законы

Нормативные документы, требования и полезные ссылки по энергосбережению, учету и эксплуатации электроустановок.

2

Федеральный закон от 11.06.2022 № 174-ФЗ «О внесении изменений в Федеральный закон «Об электроэнергетике» и отдельные законодательные акты Российской Федерации»

Официальный текст закона · Российская Федерация

Федеральный закон от 11.06.2022 № 174-ФЗ закрепил в электроэнергетике более строгий подход к надёжности, параметрам режима и качеству электрической энергии. Важный для промышленных потребителей смысл закона состоит в том, что качество электроэнергии — это не только зона ответственности сетевой организации: потребители и владельцы электроустановок также обязаны обеспечивать, чтобы режим работы их оборудования не ухудшал параметры электросети и не выводил качество электрической энергии за установленные требования. Поэтому контроль cos φ / tg φ, гармоник, несимметрии, токовых нагрузок и перегрева сети — это не просто вопрос экономии, а элемент технической ответственности предприятия.

PDF174-ФЗПКЭпромышленные потребители
Открыть

Приказ Минэнерго России №380 от 23.06.2015

Министерство энергетики Российской Федерации

Нормативный документ для справочного раздела. Полный текст доступен в PDF.

8 стр.PDFМинэнергонормативный документ
Открыть

Интересные статьи и исследования

Статьи, исследования, обзоры и практические материалы по качеству электроэнергии и снижению потерь.

0

Раздел подготовлен для будущих материалов. Добавим документы по мере отбора источников.
